Modularna stambena jedinica

Prangl je preuzeo montažu stambene jedinice u Amstettenu, koja je u potpunosti sastavljena od „ključ u ruke” modula.
Država:Austrija
Mjesto:Amstetten
Razdoblje:07.10.2025 – 09.10.2025
Nadzornik:Thomas Raffetseder
Gerhard Plank

Izazov

Postavljanje modularne stambene jedinice

U Amstettenu je Prangl bio zadužen za postavljanje stambene jedinice sastavljene od unaprijed pripremljenih prostornih modula. Glavni izazov projekta bio je prije svega vrlo ograničeno vrijeme. Za prethodno istraživanje, pribavljanje svih potrebnih dozvola i provedbu svih potrebnih mjera na raspolaganju je bilo vrlo malo vremenske rezerve.

Naše rješenje

„Ključ u ruke” moduli

Stambene kuće od unaprijed pripremljenih elemenata za investitore koji žele brzu realizaciju postoje već duže vrijeme. No sada se pojavljuje novi trend: zgrade od pojedinačnih prostornih jedinica koje su u tvornici potpuno unaprijed pripremljene – uključujući električne instalacije i sanitarne elemente. Nekoliko takvih „ključ u ruke” modula zajedno čini cijelu kuću – i to u najkraćem mogućem roku, odnosno u samo nekoliko dana. Za sastavljanje modula nije potrebno samo odgovarajuće mobilno dizalo, već i iskusna ekipa. Prangl je preuzeo postavljanje moderne stambene jedinice, pri čemu su najprije bile potrebne osnovne pripreme.

Posebne dozvole

Prvi pregled pokazao je da je zbog neposredne blizine županijske bolnice u Amstettenu bilo potrebno prethodno ishoditi posebne dozvole. Optimalno mjesto za teleskopsku dizalicu nalazilo se naime izravno u prilaznoj putanji helikoptera hitne pomoći i bilo je svega 50 metara zračne udaljenosti od mjesta slijetanja. Zbog toga je u tako važan postupak ishođenja dozvola bilo potrebno uključiti Austro Control, Okružnu upravu Amstetten, spasilačke centre Christopherus i ÖAMTC te gradsku policiju Amstettena. Zahvaljujući odličnoj pripremi tima Prangl, dozvole su stigle pravovremeno prije početka radova.

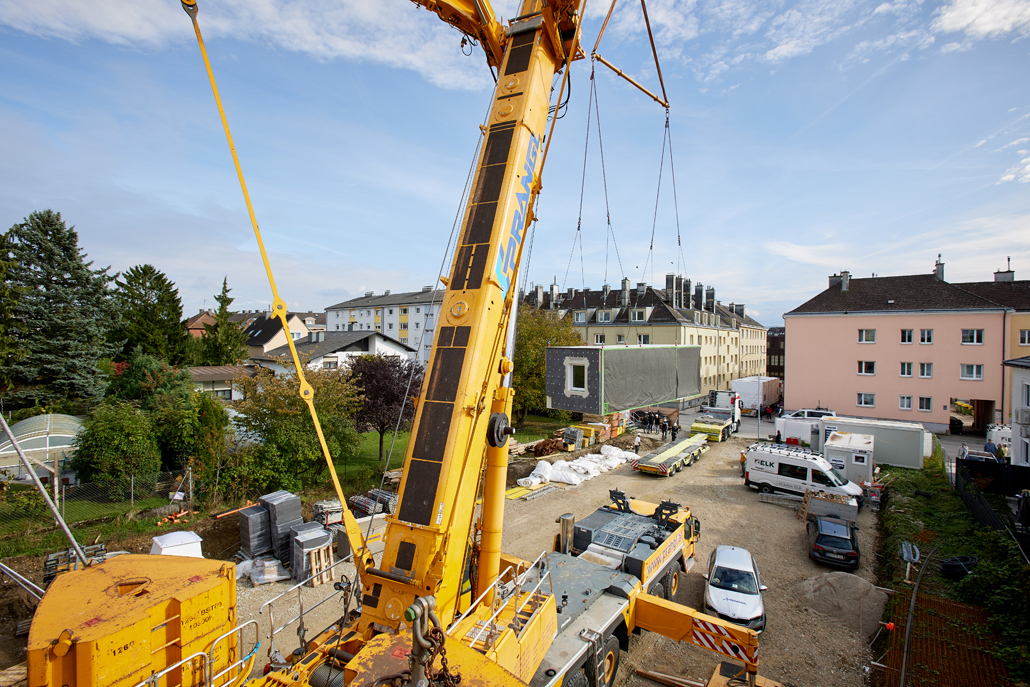

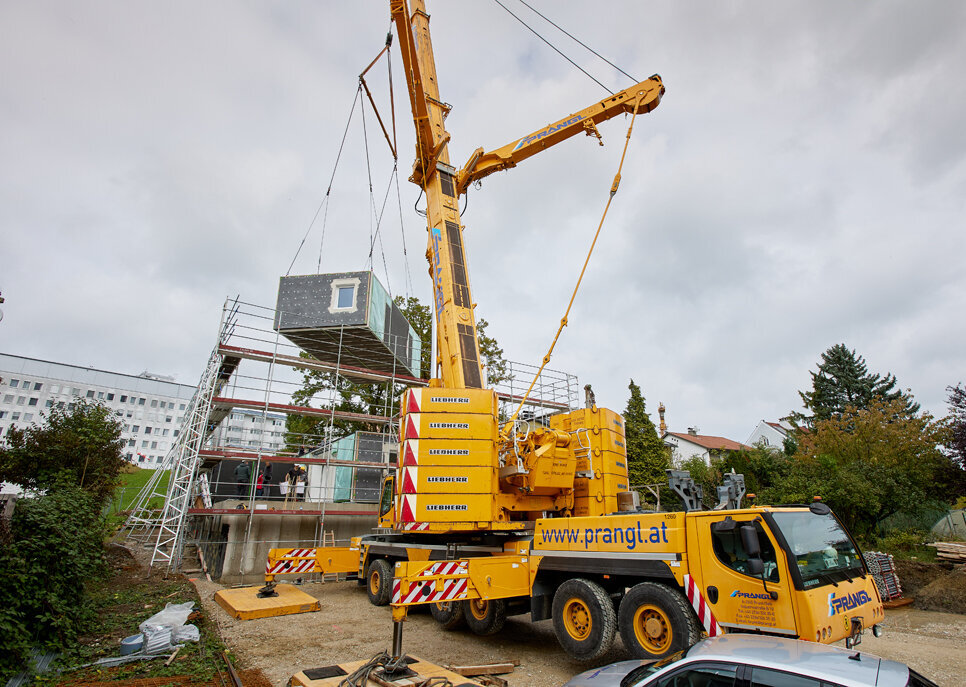

Mobilna dizalica nosivosti 350 tona

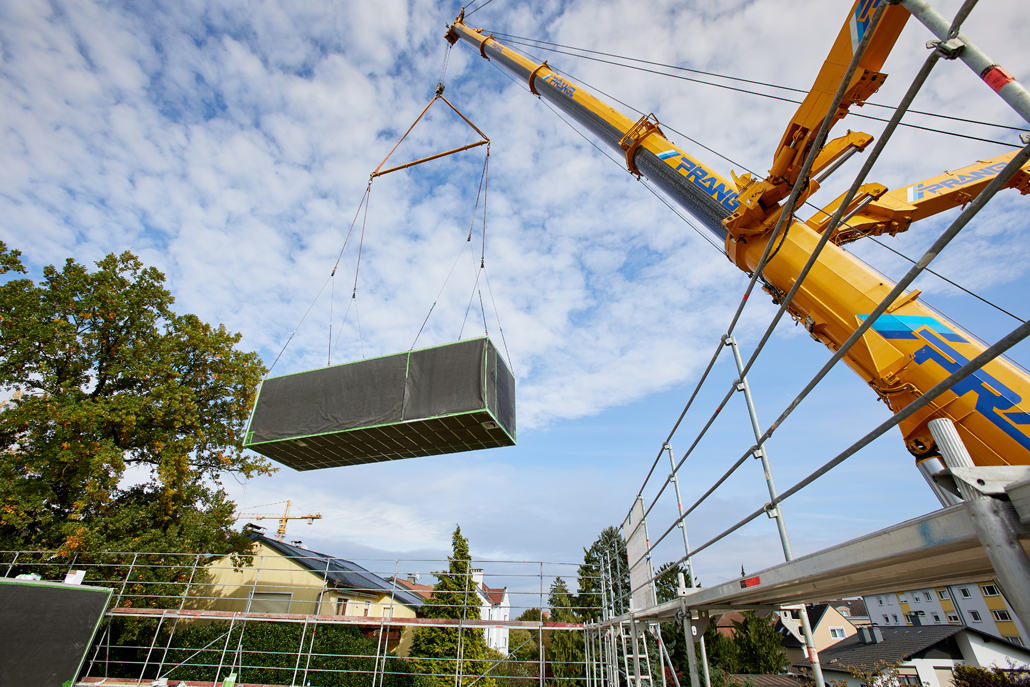

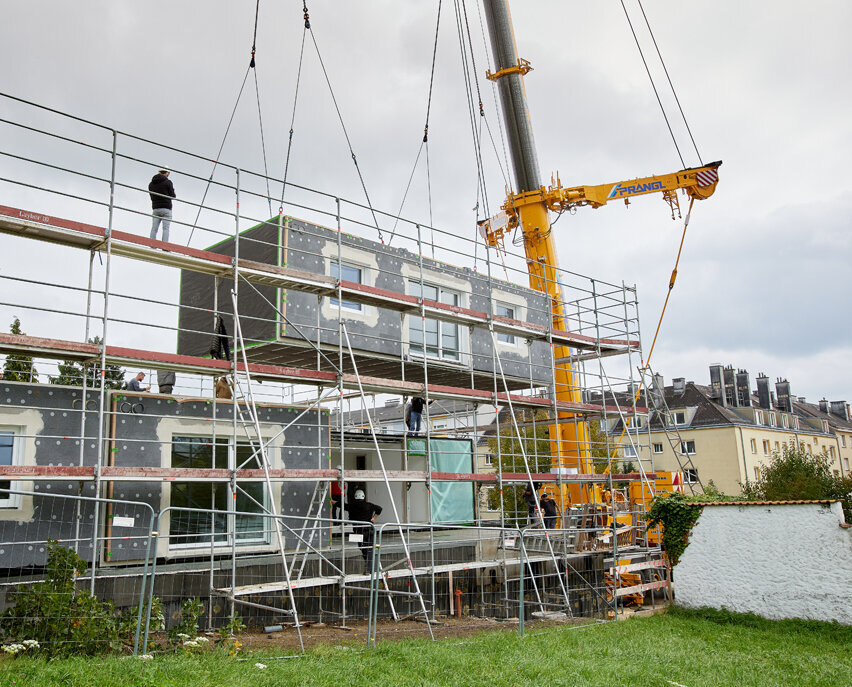

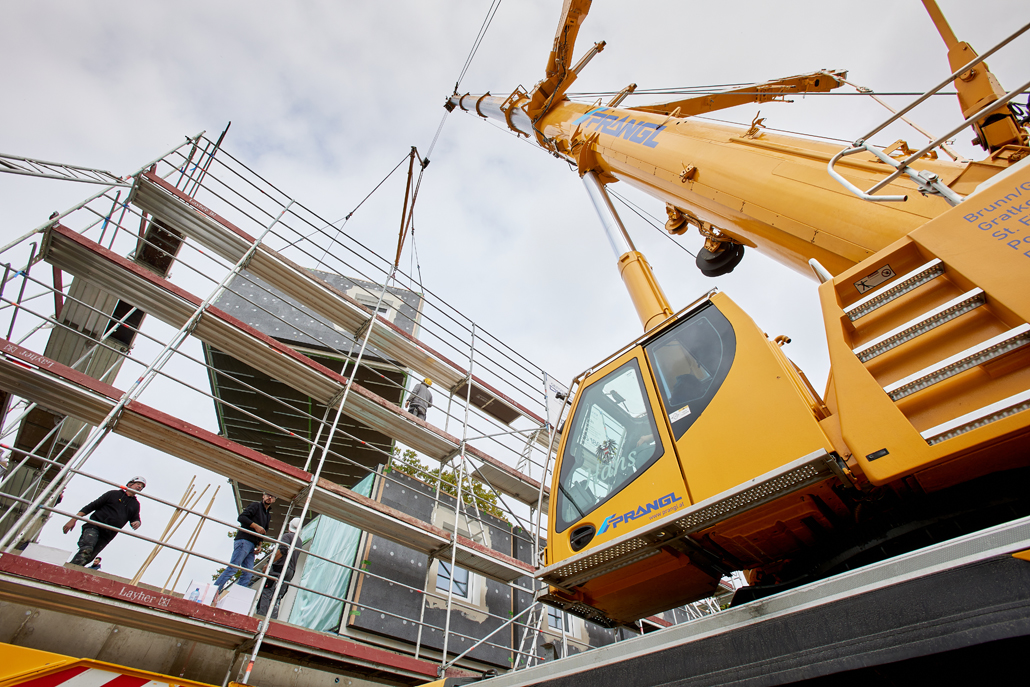

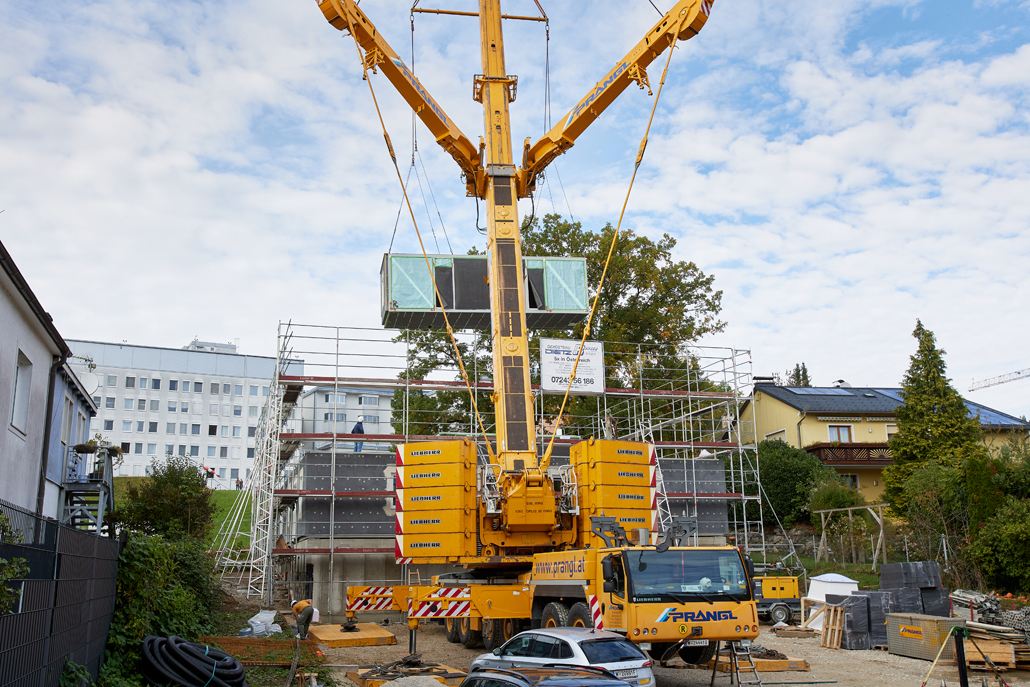

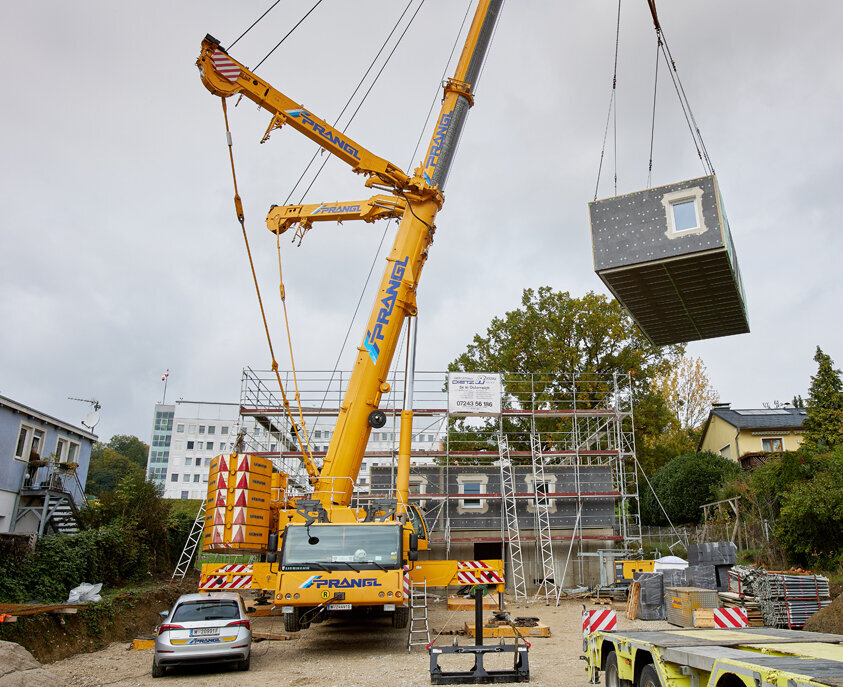

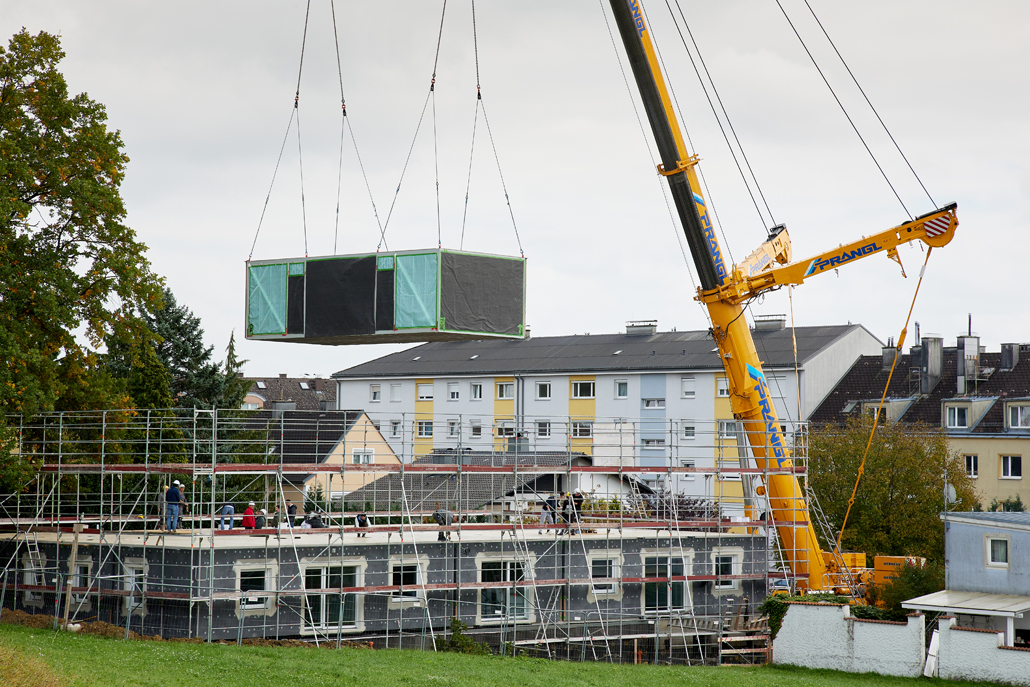

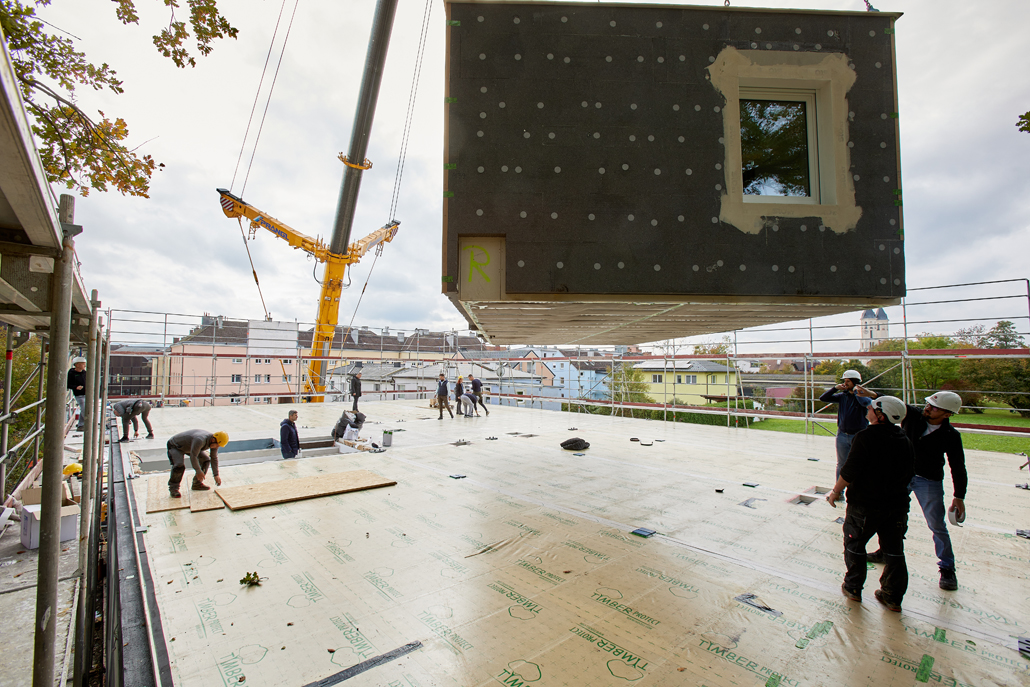

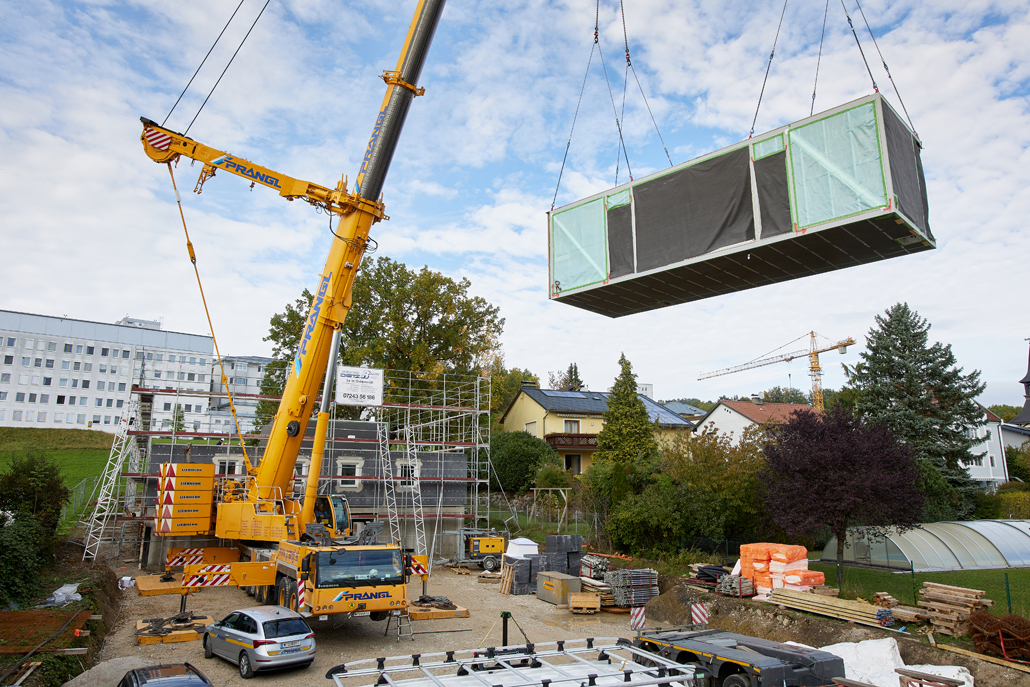

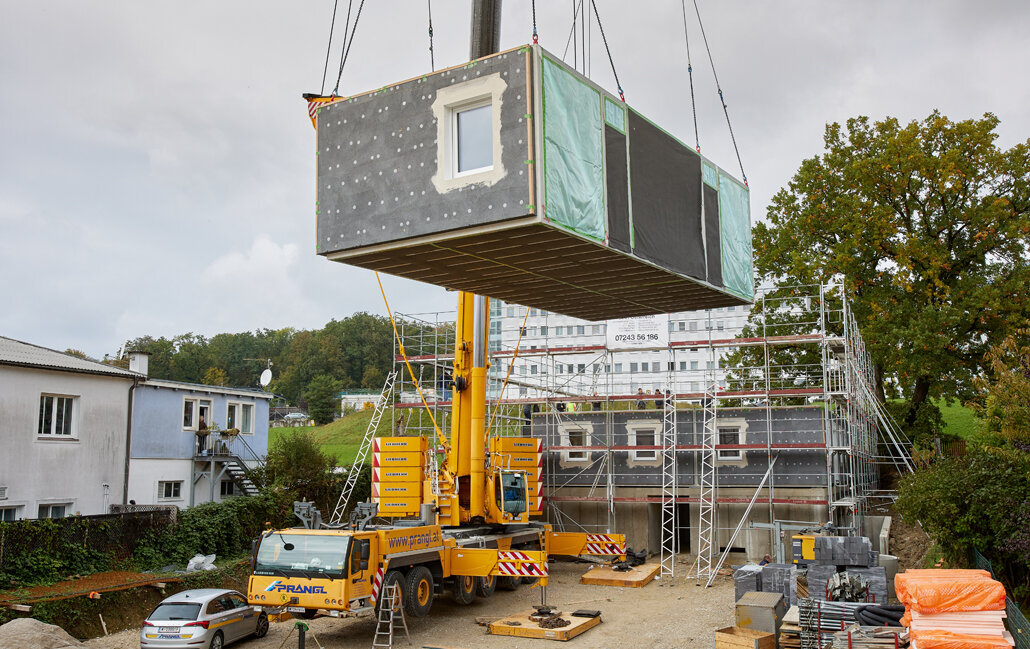

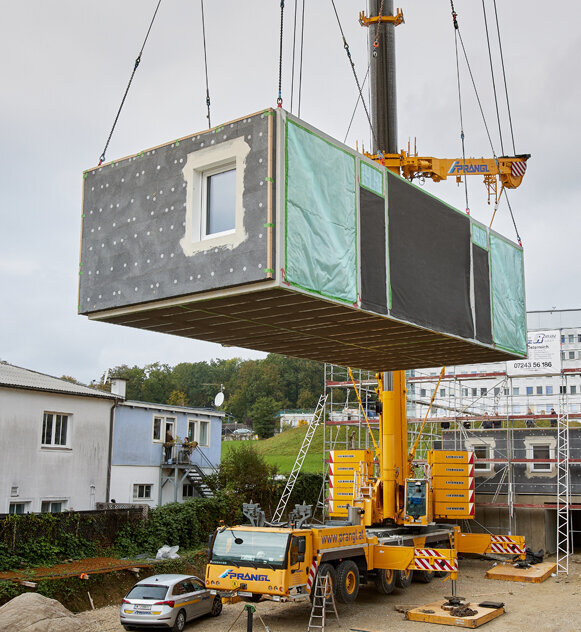

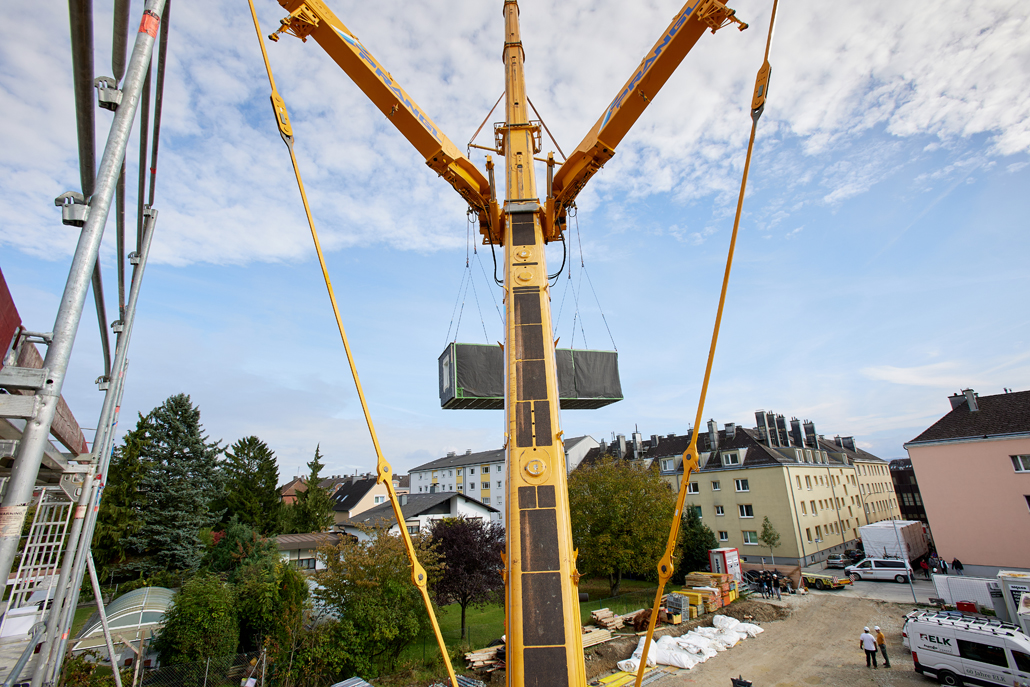

Dizalica je odabrana prema vrijednostima podizanja i duljini izvučenog kraka u odnosu na opterećenje: korištena je teleskopska dizalica nosivosti 350 tona, s Y-osloncem i 120 tona balasta. Radi što učinkovitijeg rada „žuti div” postavljen je tako da je sve kontejnere (svaki težak 20 tona, dug 12,5 metara, širok 5,40 metara i visok oko 3 metra) bilo moguće podizati s jedne jedine pozicije. Unaprijed pripremljeni moduli dopremljeni su na gradilište, a zatim ih je ekipa Prangl s 29-metarskim izvučenim krakom dizalice postavljala na željeni položaj, modul po modul, s najvećom preciznošću, i sastavila u cjelinu.

Upozorenje pri hitnim letovima

vaki put je bila potrebna najveća opreznost kada je u bolnicu dolazio helikopterski hitni prijevoz. Tijekom slijetanja i polijetanja helikoptera građevinski radovi na objektu morali su se odmah obustaviti, a svi pokretni dijelovi na gradilištu osigurati. Zahvaljujući koordinaciji sa spasilačkim centrom, sve sigurnosne mjere provedene su bez komplikacija.

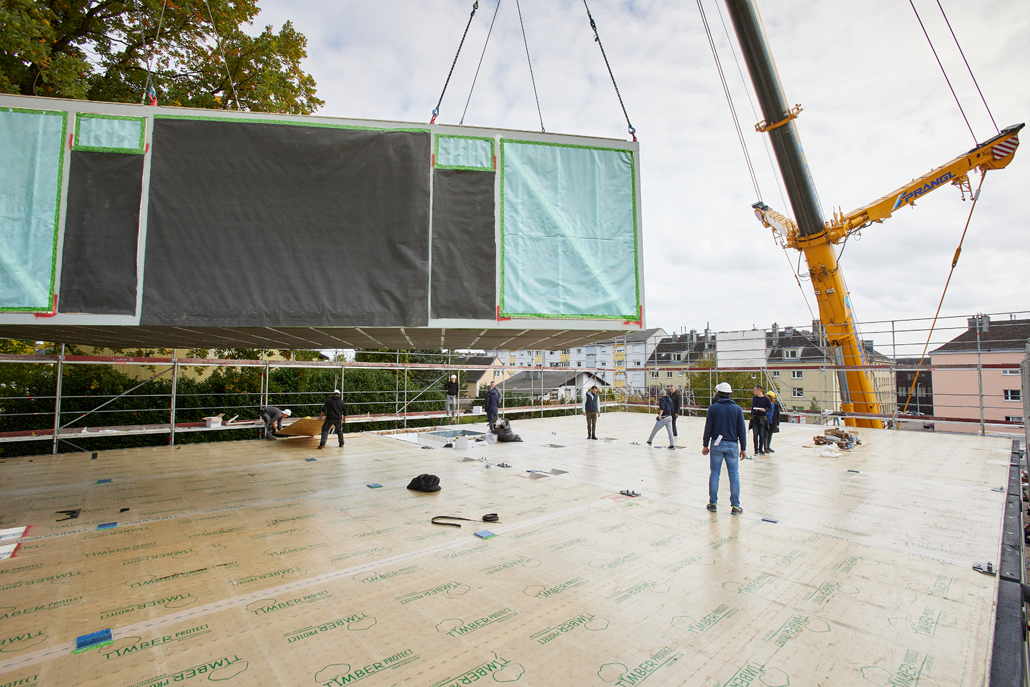

Tako je i brza montaža stambene jedinice izvedena u jednom danu; objekt se na kraju sastoji od dva kata, svaki s po 10 modula. Ukupno je u potpuno novoj stambenoj jedinici u Amstettenu dostupno 10 stambenih jedinica.

Dobra priprema ključ je sigurnog i nesmetanog odvijanja radova.
Gerhard PlankProdaja / savjetovanje

Kolačići

Ova internetska stranica koristi kolačiće koji su tehnički potrebni za njezino funkcioniranje. Za prikaz videozapisa potreban nam je i vaš pristanak za funkcionalne kolačiće. Uz vaš pristanak na statističke kolačiće anonimno bilježimo ponašanje korisnika i na taj način optimiziramo prikladnost za korisnike. Za više informacija pogledajte našu politiku privatnosti.
