Veljača 2026

Repowering vjetroelektrane

Prangl je podržao projekt obnove vjetroelektrane Groß Sierning demontažom četiri stare turbine.
Država:Austrija
Mjesto:Groß Sierning
Razdoblje:11.02.2026 – 03.03.2026
Nadzornik:Alexander Albert

Izazov

Demontaža četiri vjetroturbine

Vjetroelektrana Groß Sierning – koja se nalazi neposredno uz izlaz Loosdorf na autocesti A1 – već više od 20 godina proizvodi 16,2 megavata električne energije pomoću devet vjetroturbina koje opskrbljuju 8000 kućanstava. Kako bi se povećala pouzdanost opskrbe, odlučeno je da će se modernizacijom turbina proizvesti još više energije. Prangl je bio ovlašten za demontažu prve četiri vjetroturbine – u ponekad vrlo nepovoljnim vremenskim uvjetima.

Naše rješenje

Ključna logistika

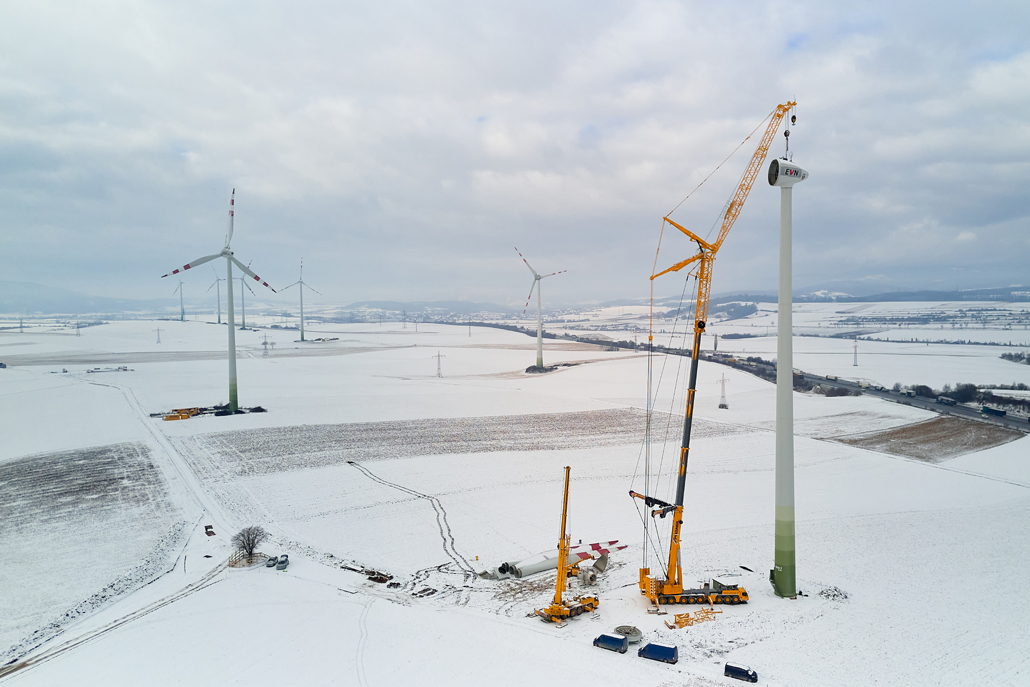

Plan naručitelja bio je sljedeći: jedna od devet prvotnih vjetroturbina ostat će na mjestu, pet će biti zamijenjeno novim, snažnijim vjetroturbinama, dok će preostale turbine biti u potpunosti demontirane. To znači da će u budućnosti samo šest turbinskih generatora proizvoditi 26,5 megavata zelene električne energije, koja će opskrbljivati 22.000 kućanstava. Za tvrtku Prangl ovaj je zadatak bio prije svega logistički izazov. Razlog za to bio je što je uklanjanje komponenti turbinskih generatora trebalo dobro isplanirati kako bi se izbjegli nepotrebni zastoji i time povezani troškovi.

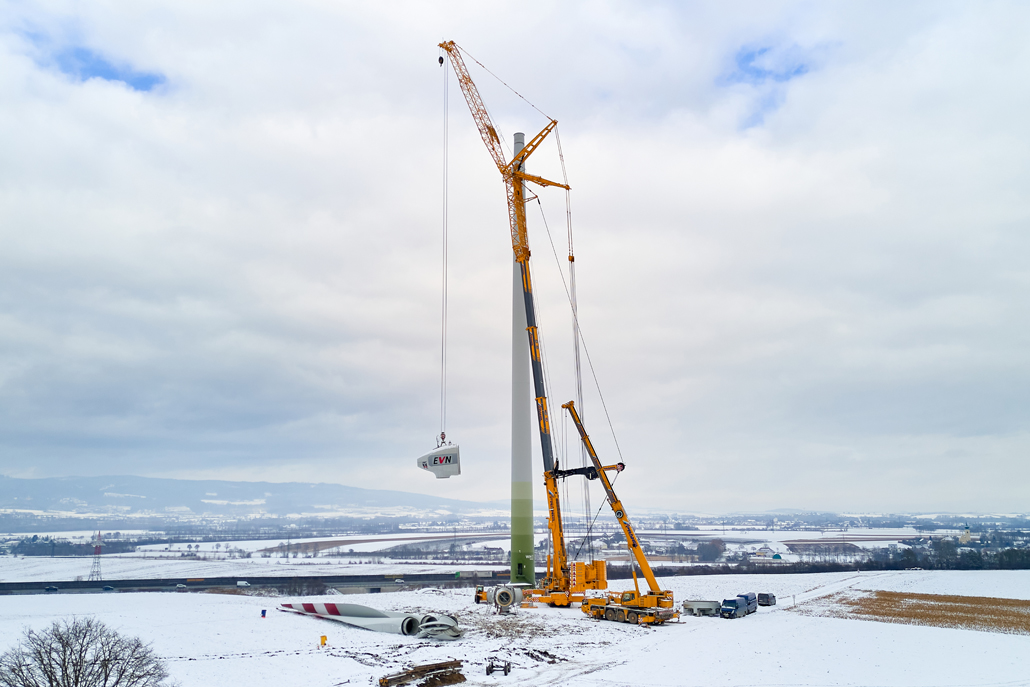

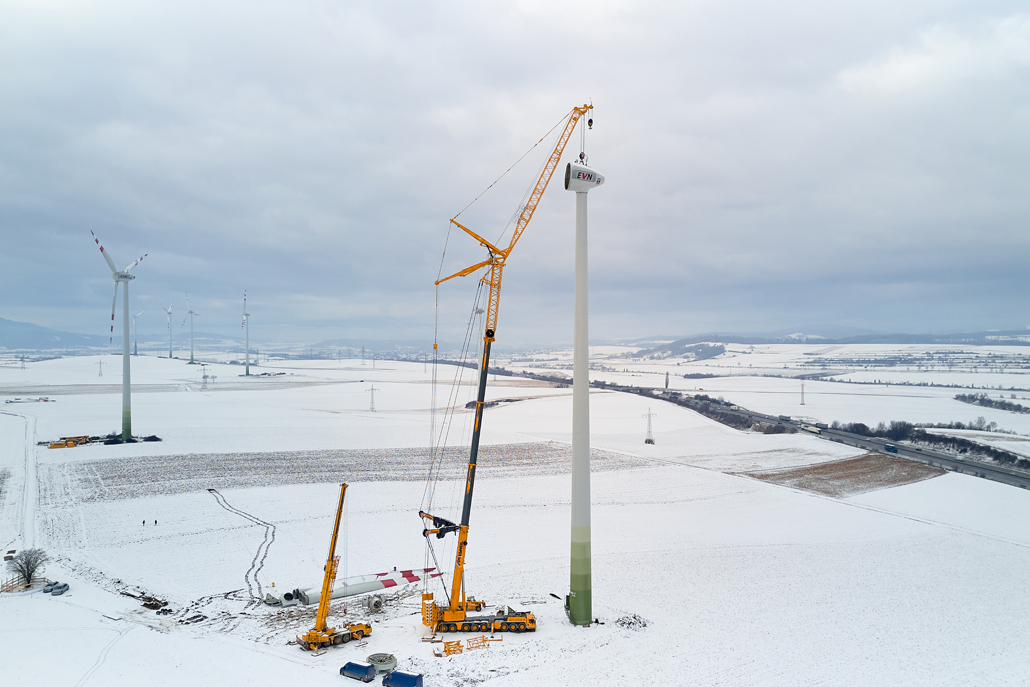

700 t teleskopska dizalica

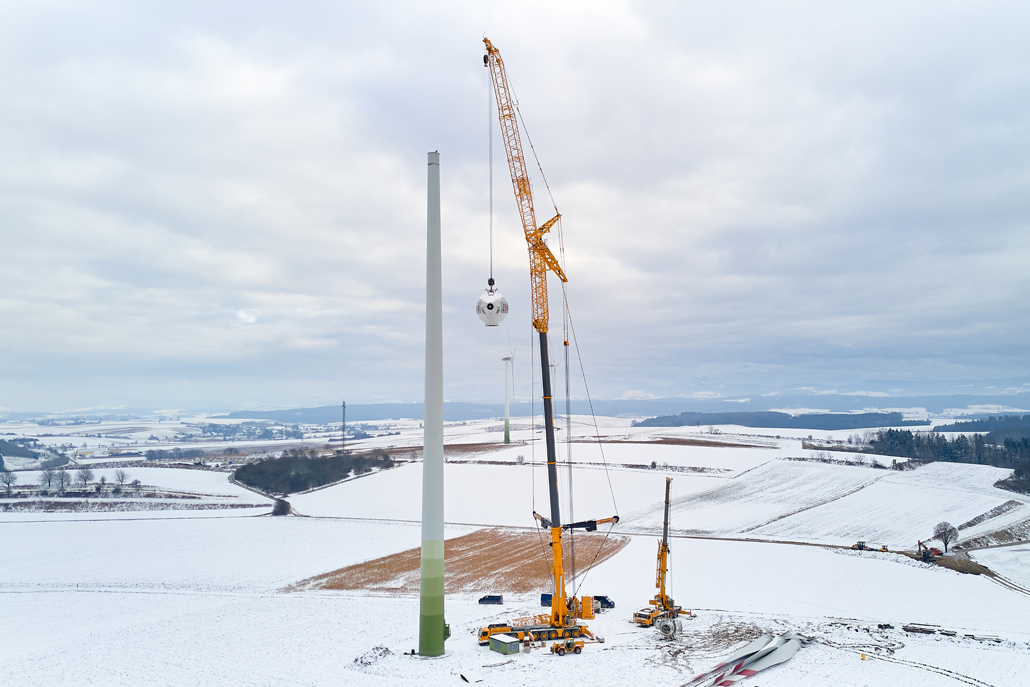

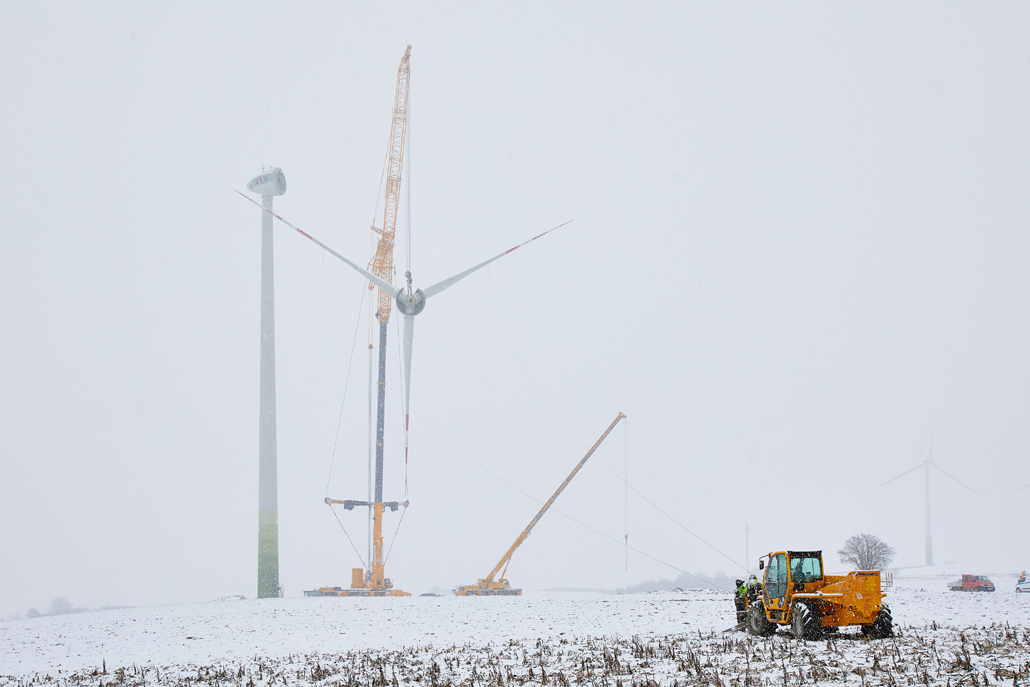

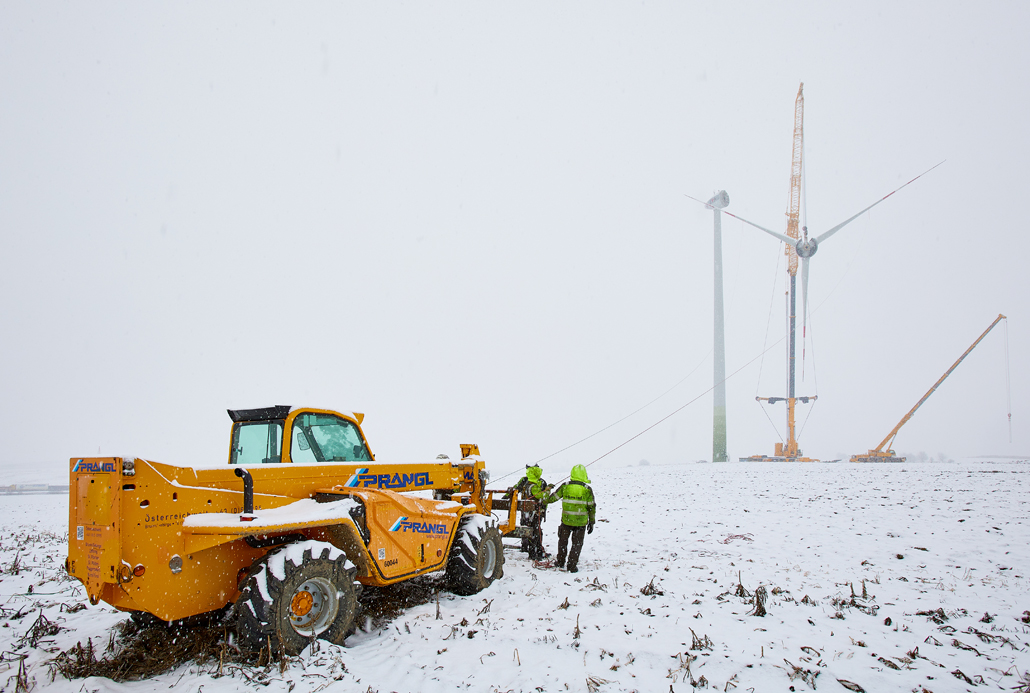

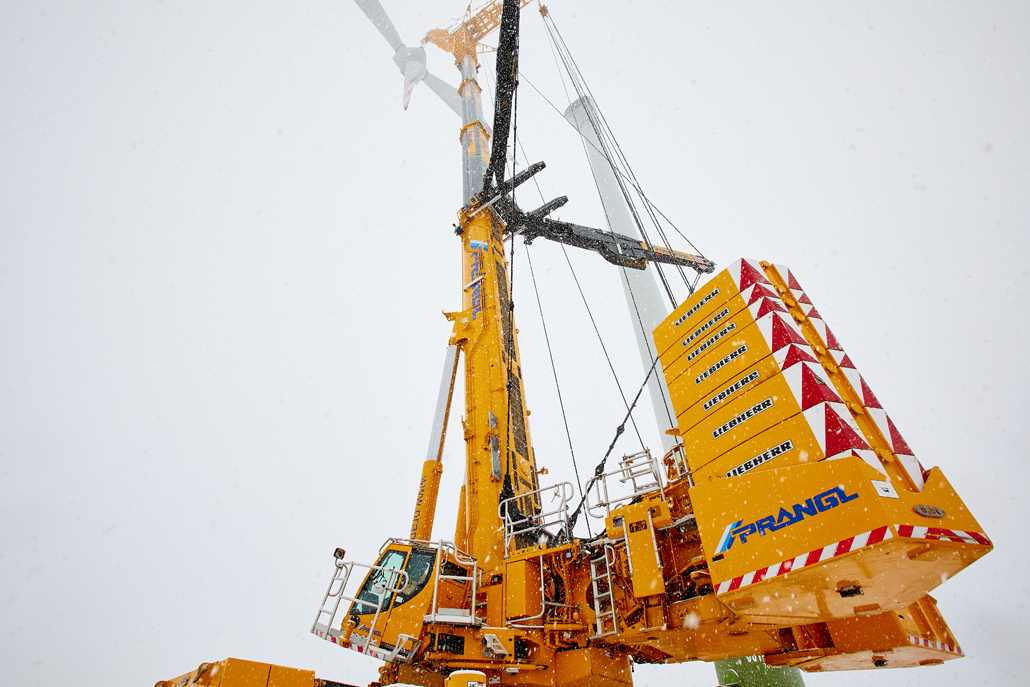

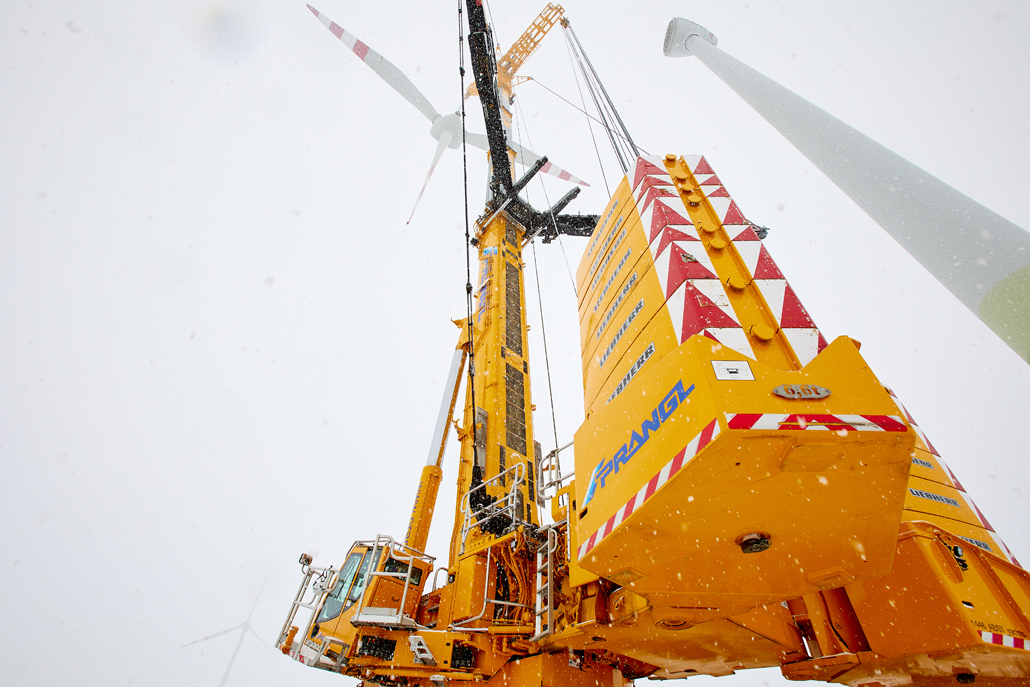

Koncept je, naravno, uključivao i opremu odabranu za ovaj projekt: 700-tonska teleskopska dizalica bila je najbolje rješenje za velike visine i za visokoučinkovit rad s dvostrukom kukom. 130-tonska teleskopska dizalica služila je kao pomoćna dizalica. Teleskopski viličar maksimalne nosivosti od šest tona korišten je na terenu za razgradnju različitih komponenti postrojenja. Na popisu opreme za isporuku i preuzimanje pojedinih komponenti nalazio se i 3-osni tegljač, opremljen 4-osnim niskopodnim poluprikolicom.

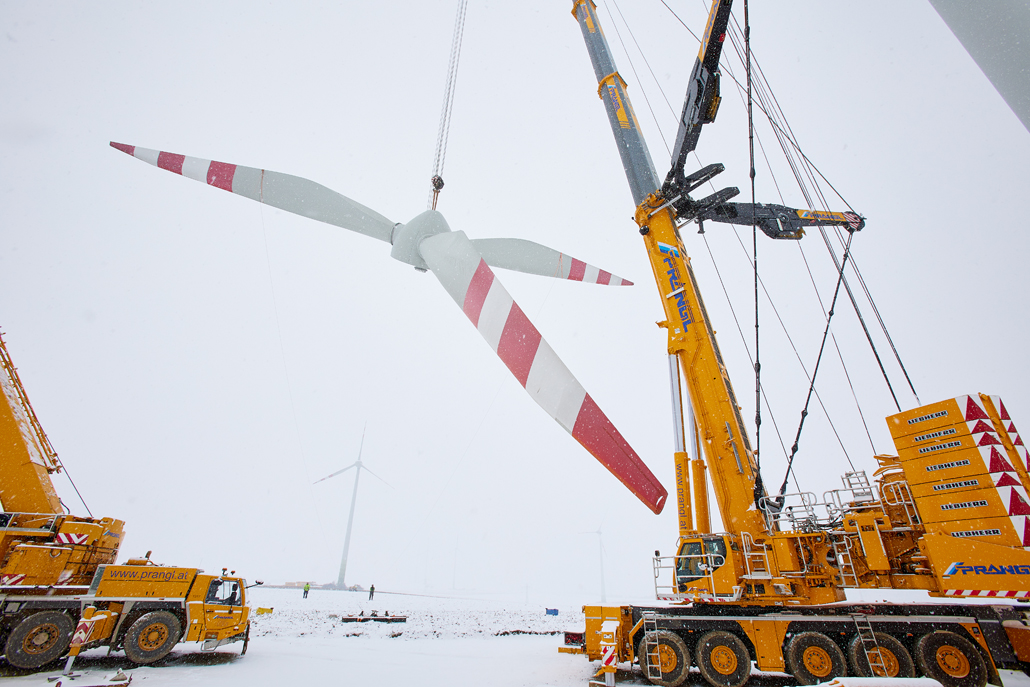

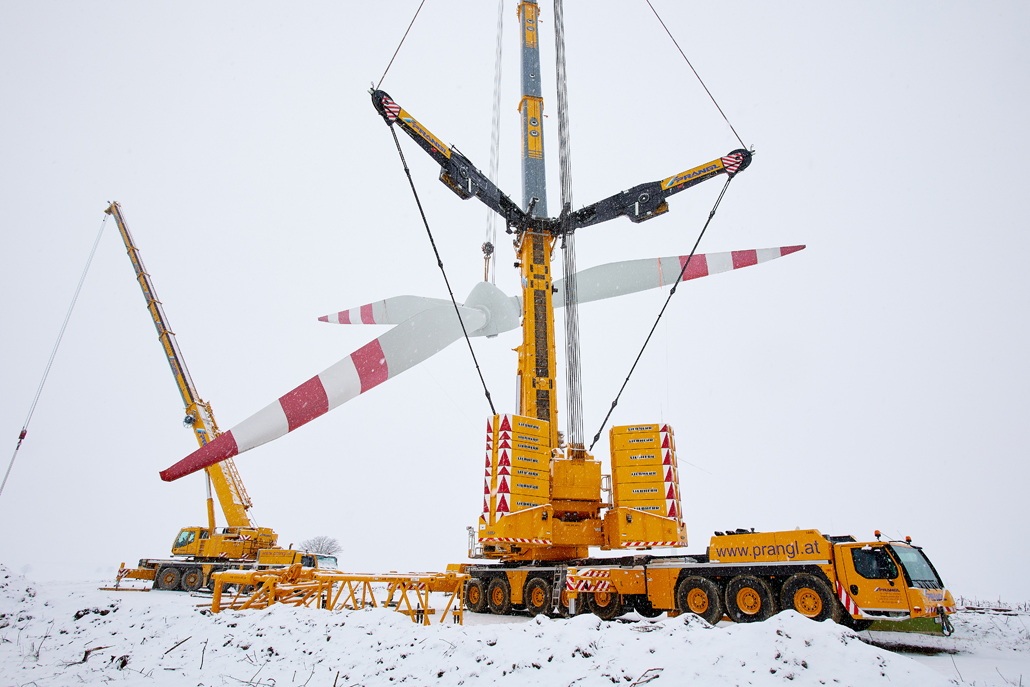

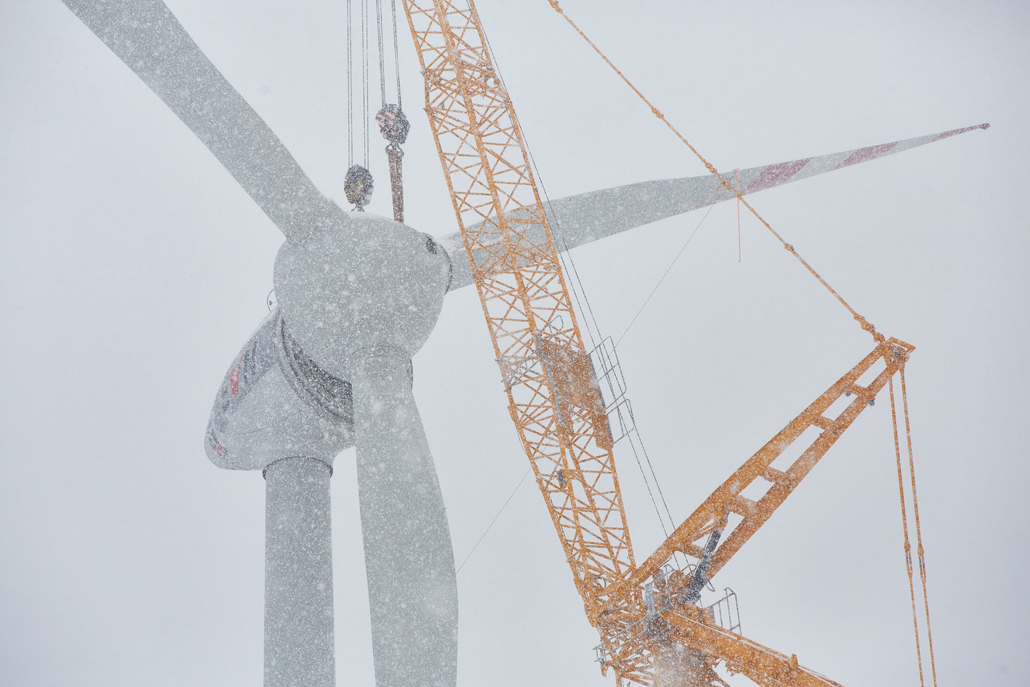

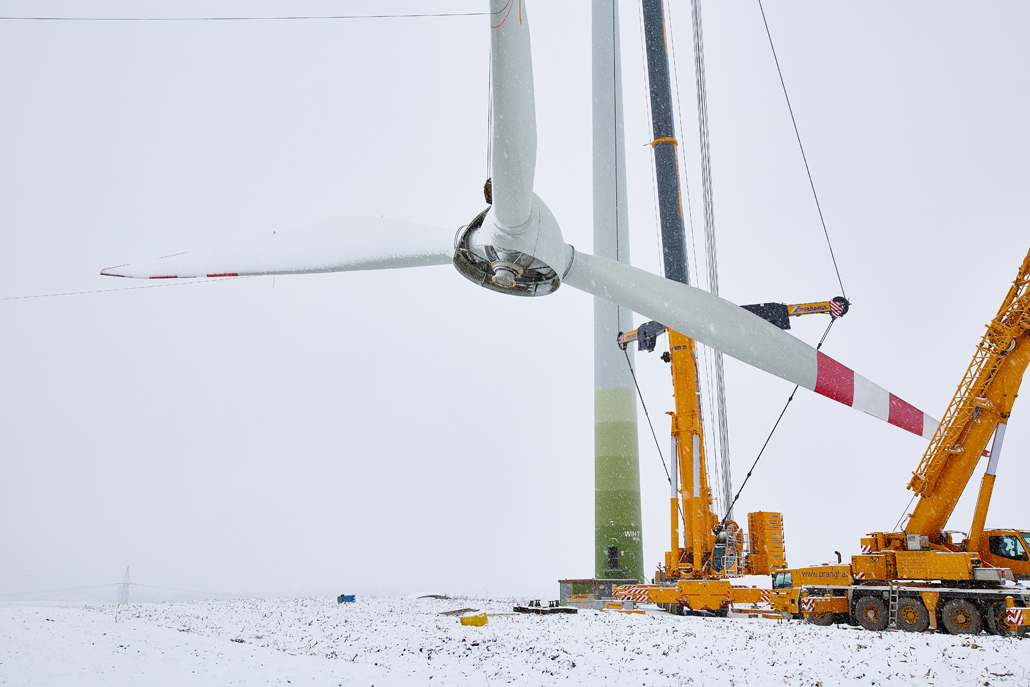

43-tonska zvijezda rotora

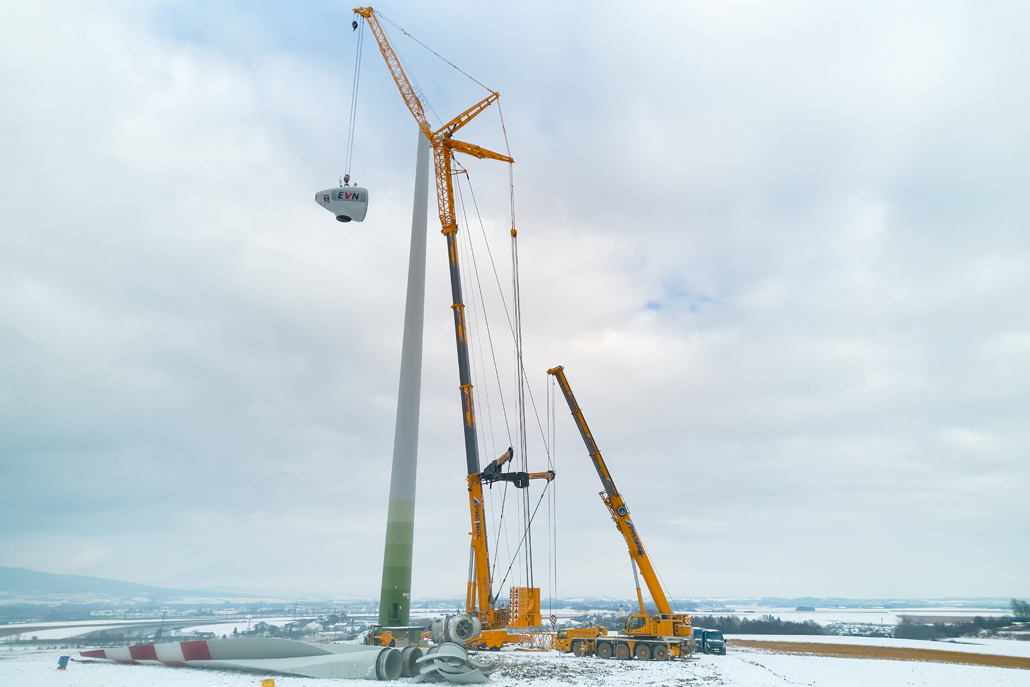

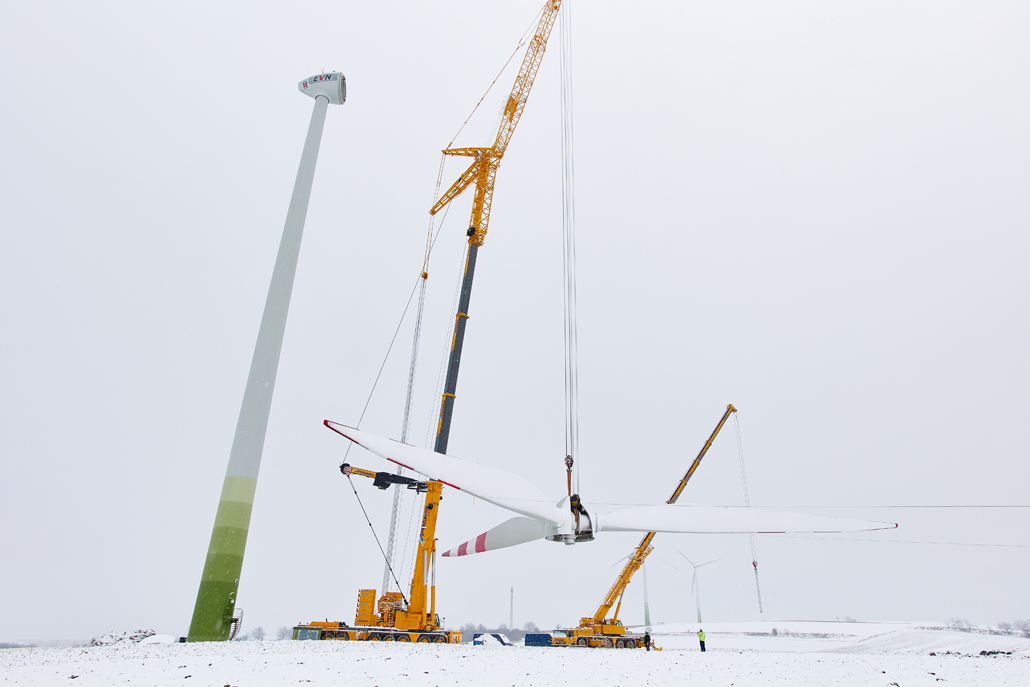

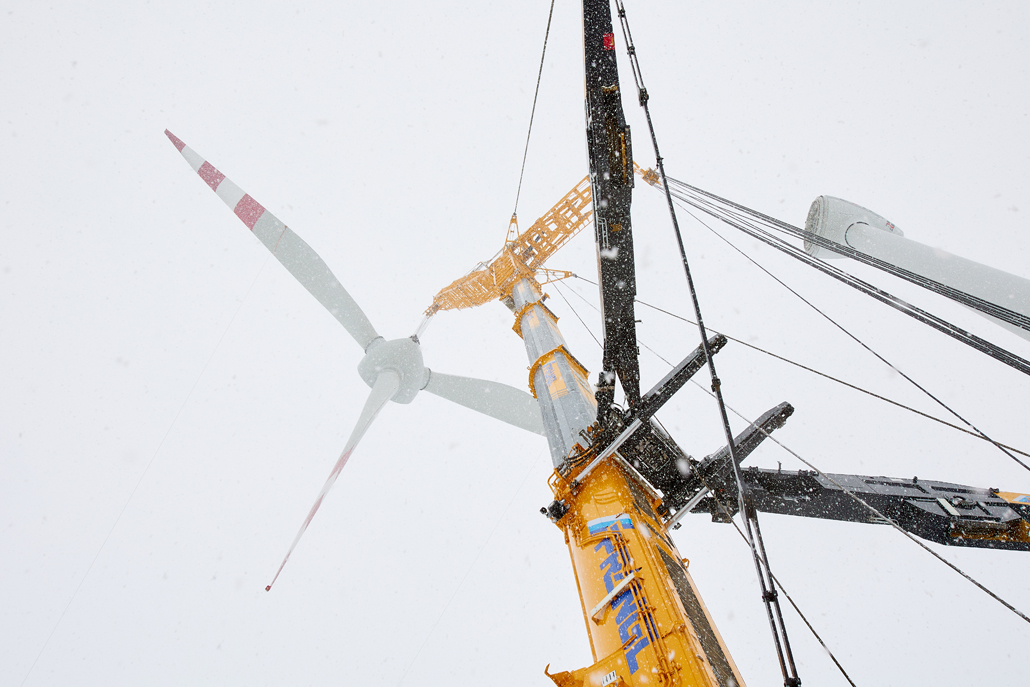

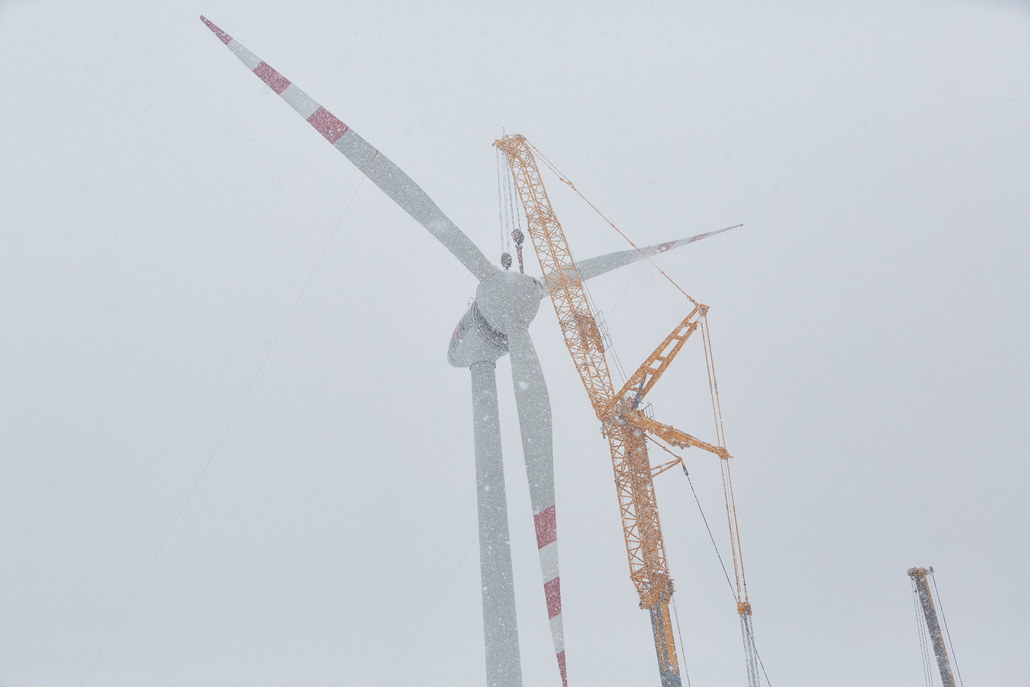

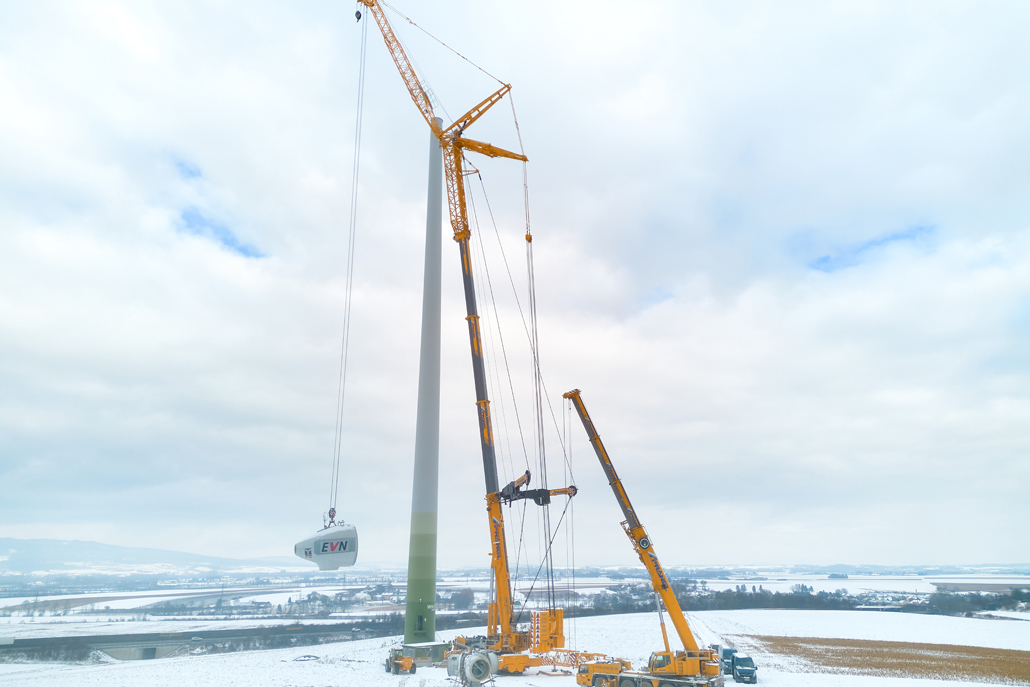

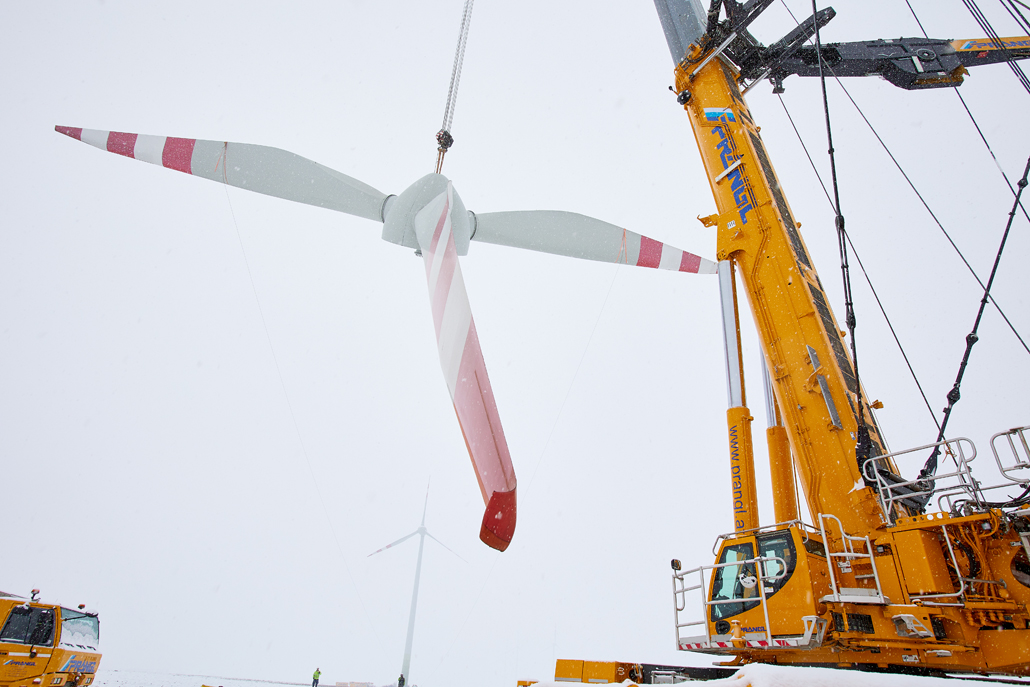

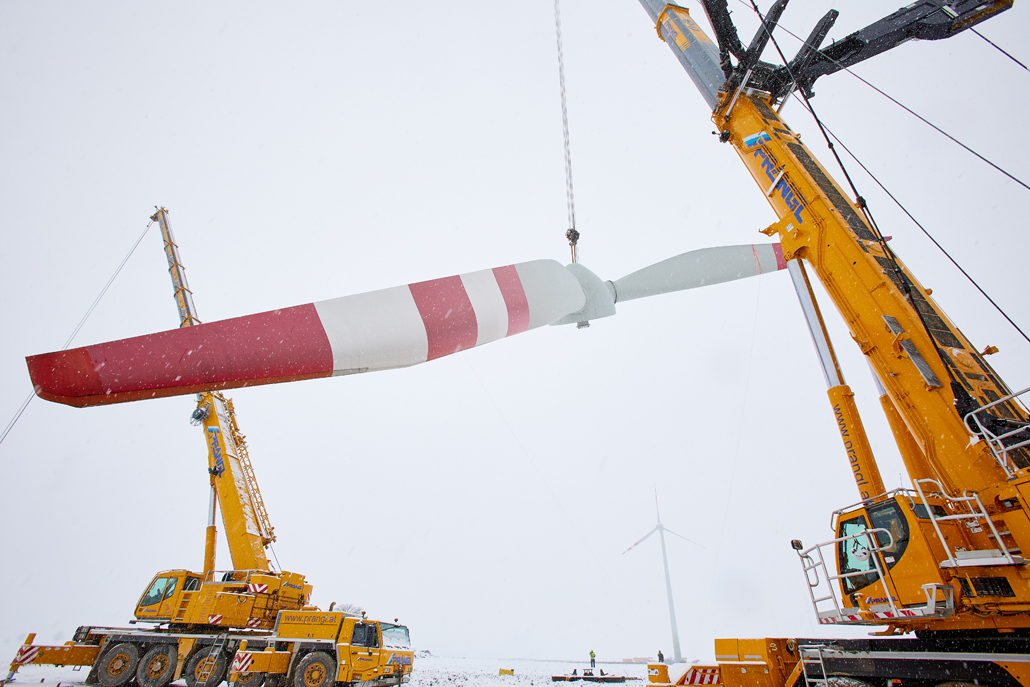

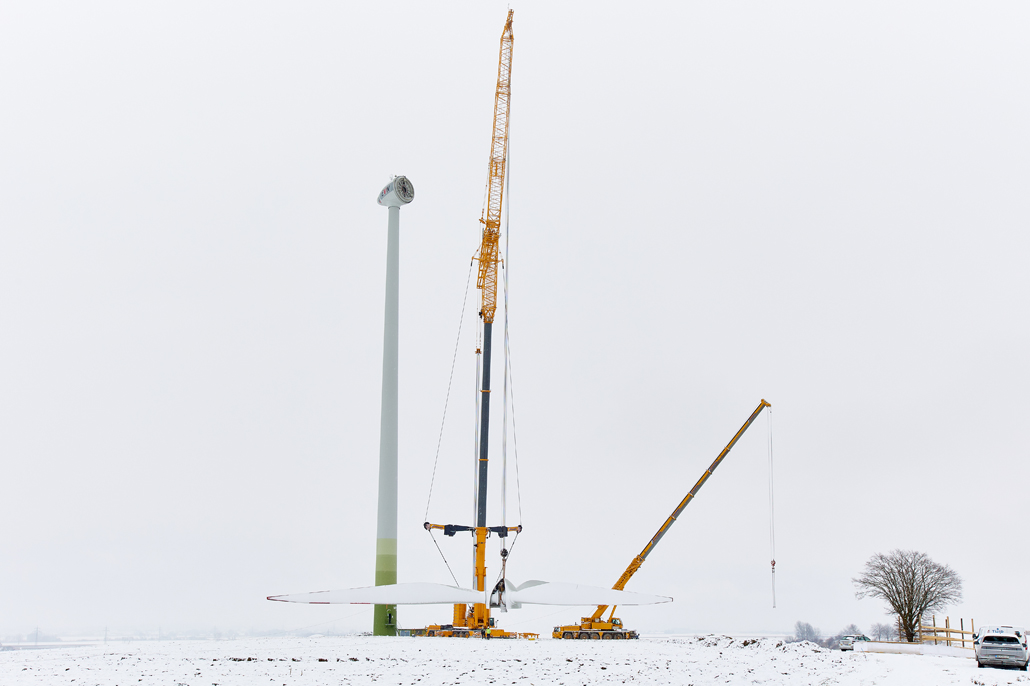

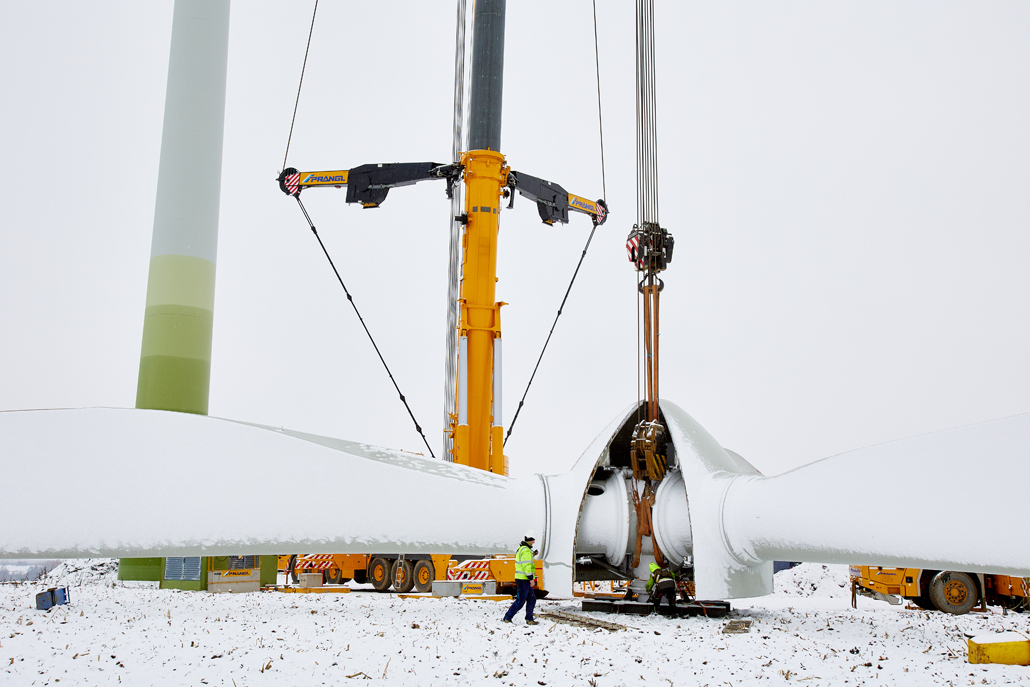

Dobro pripremljena ekipa Prangl krenula je s radom. Cjelokupna demontaža svake od četiri vjetroturbine započela je s cijelim rotorom, koji je zajedno sa središtem spušten na tlo u jednom komadu. Zahvaljujući drugom pričvrsnom elementu na osovini, bilo je moguće 43-tonsko zvijezdu rotora bez poteškoća zakrenuti u vodoravan položaj, a zatim je spustiti na tlo. Slijedili su 51-tonski generator i 18-tonska gondola – sve to na visini od 85 metara. Dijelovi tornja, teški 2 × 44 tone i 2 × 60 tona, demontirani su od vrha prema dolje s visinom podizanja od 21 metra po dijelu.

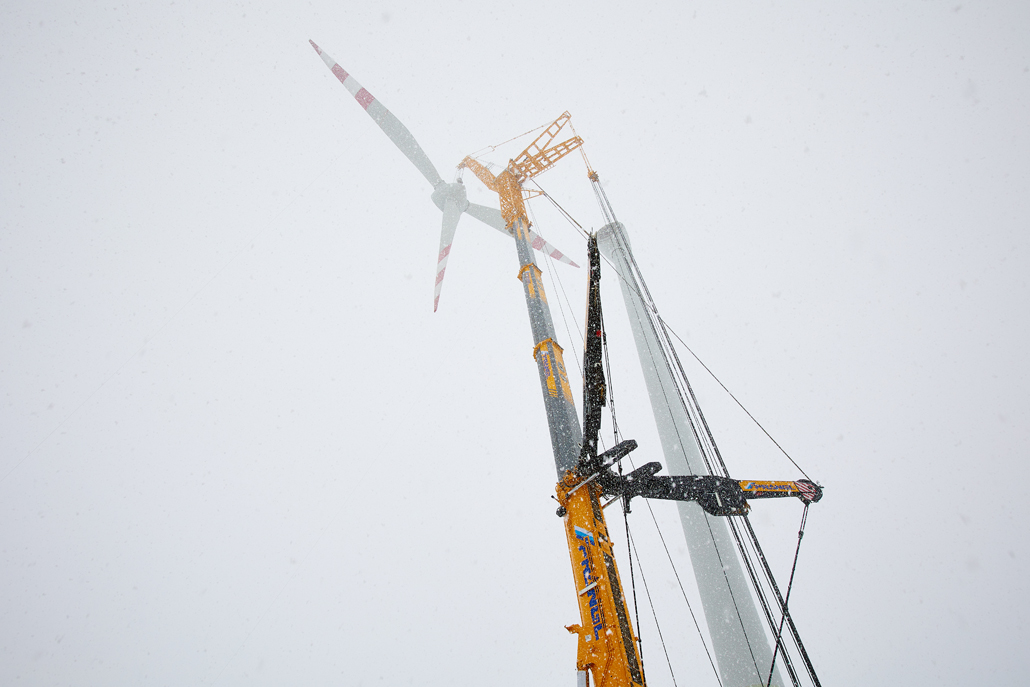

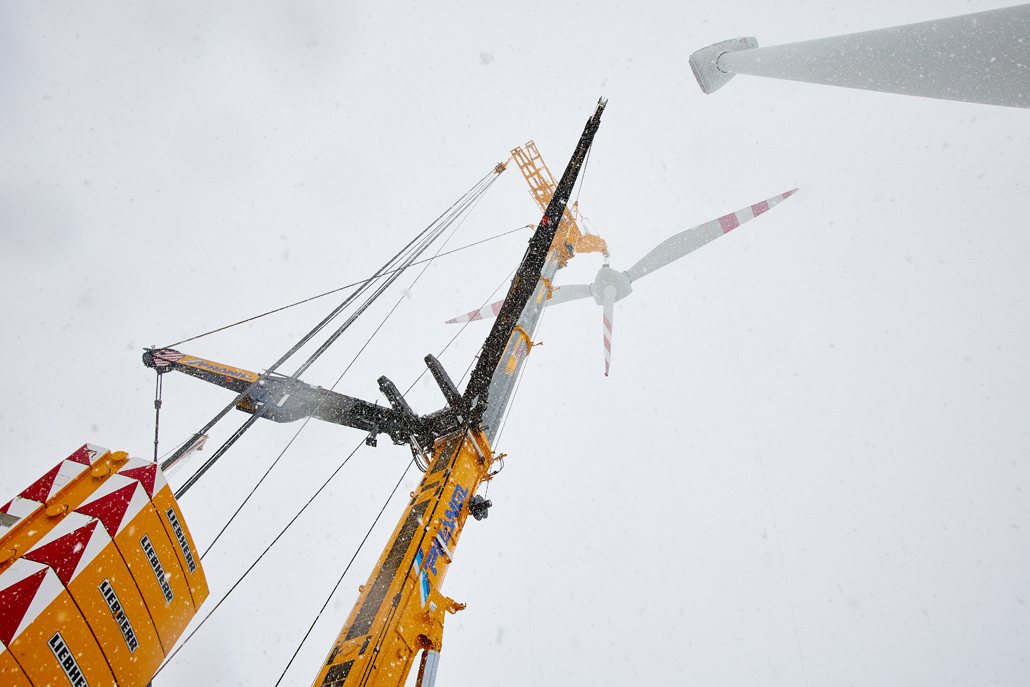

Hrabro prkoseći vjetru i vremenu

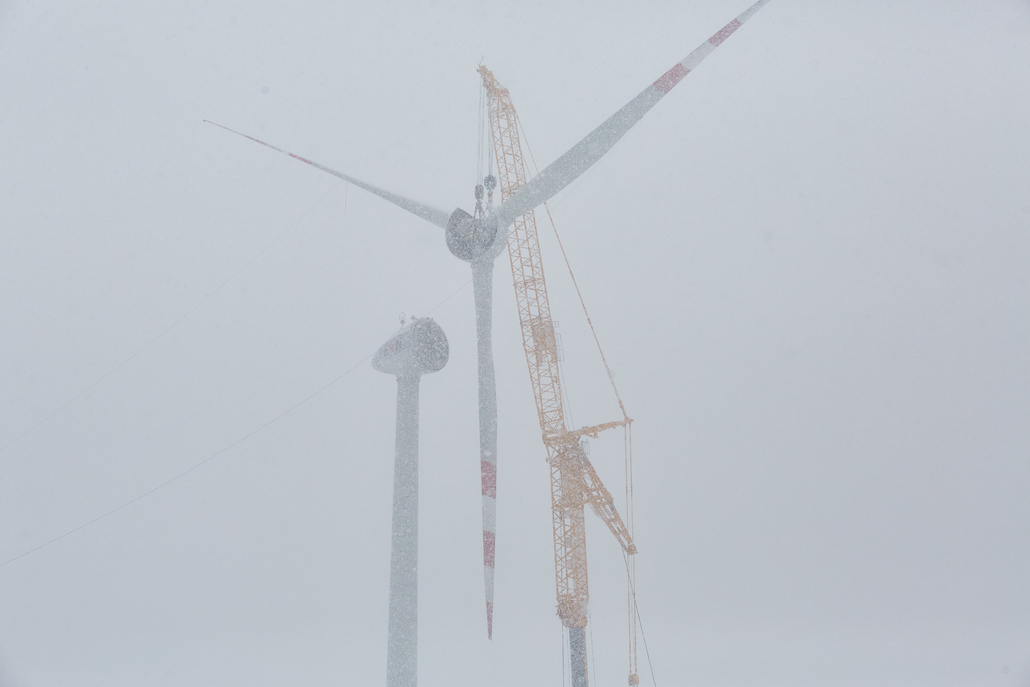

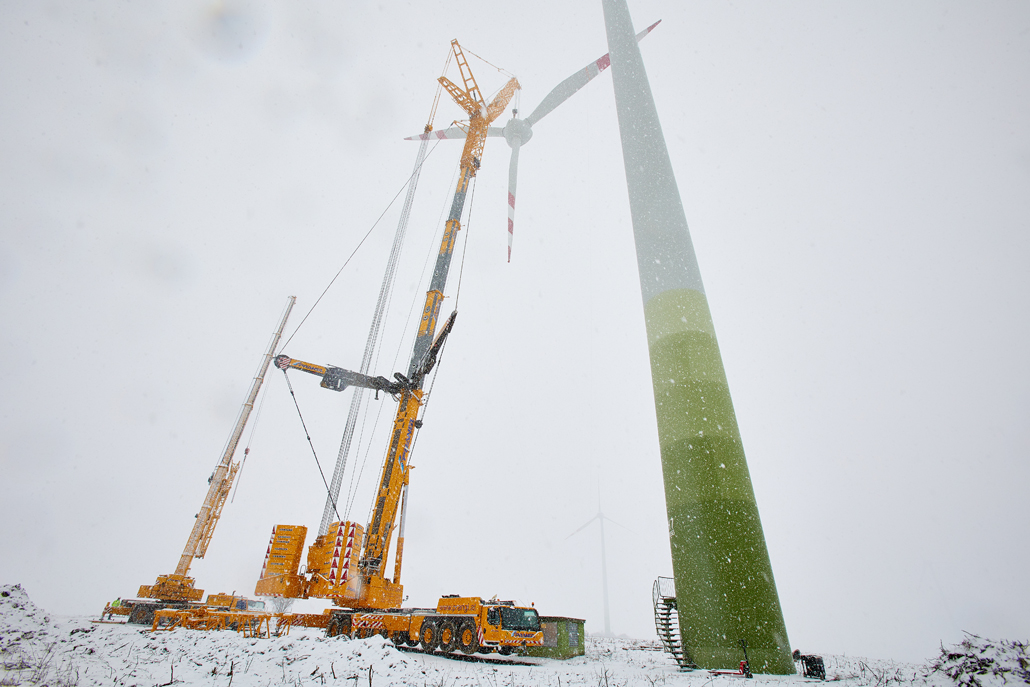

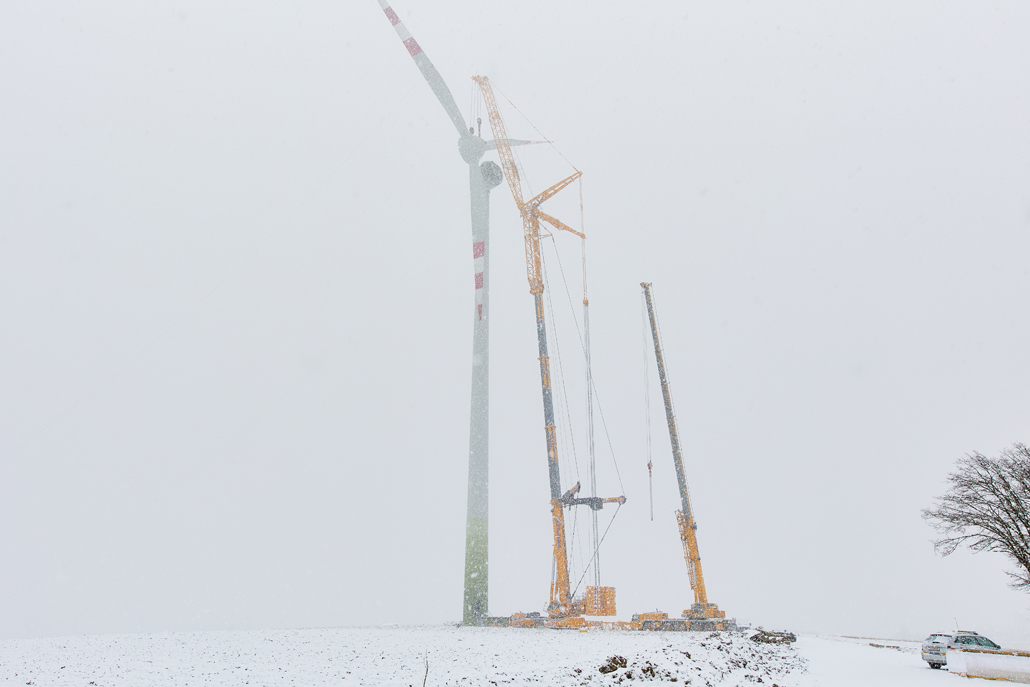

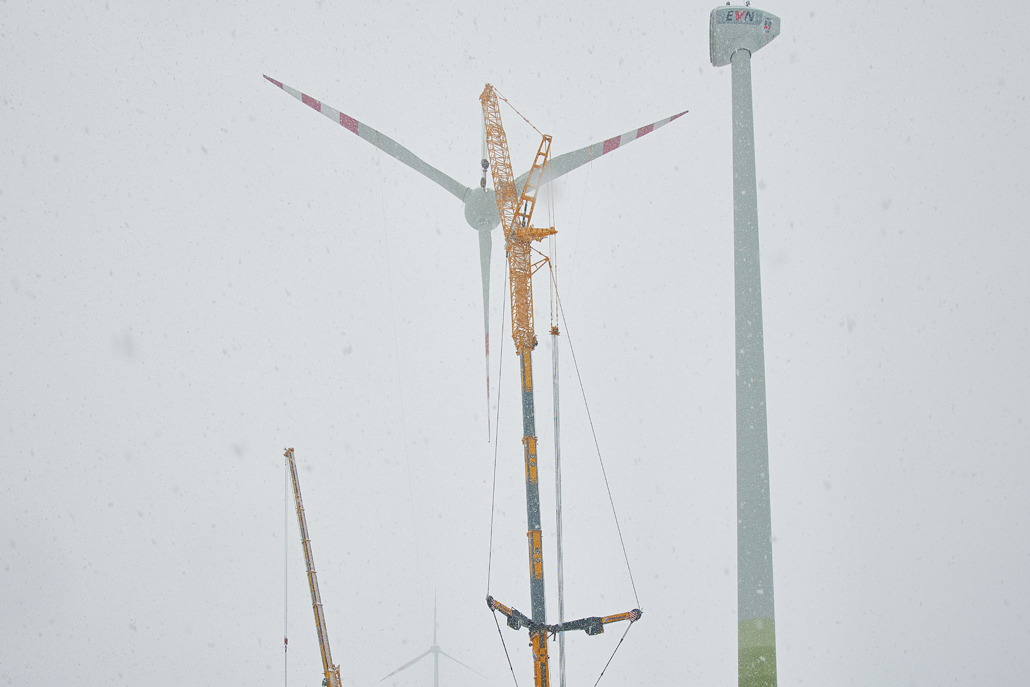

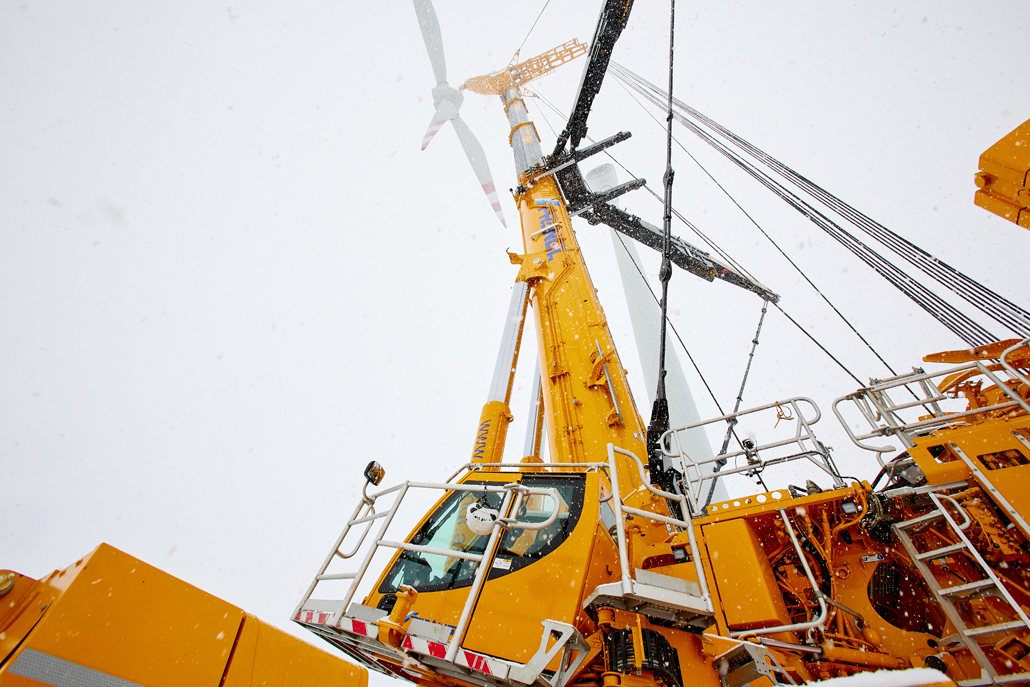

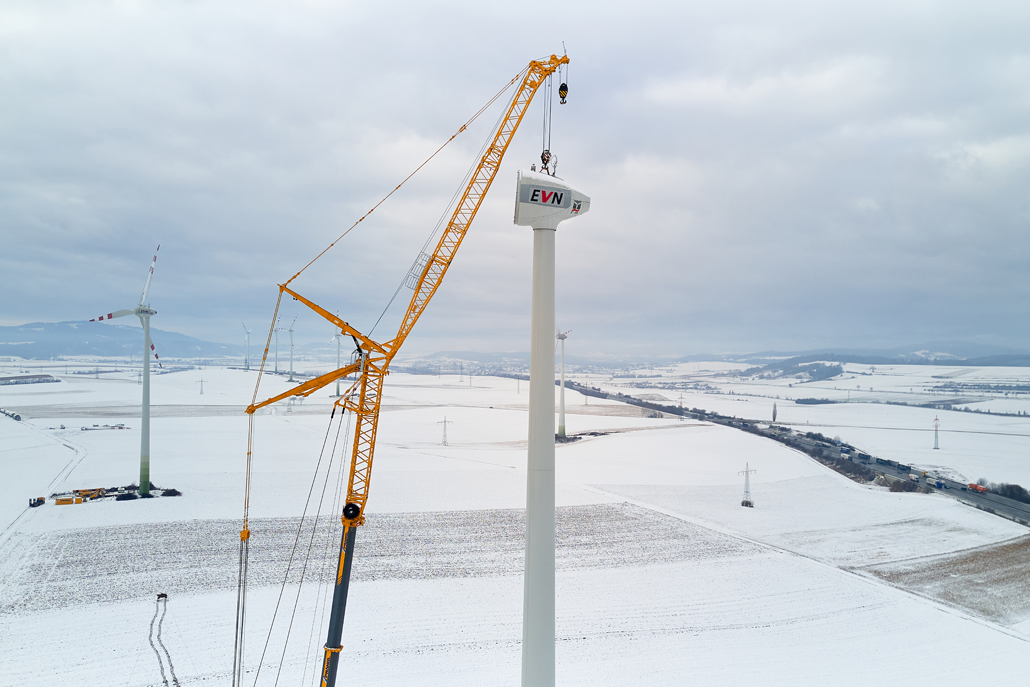

Jasno je da vremenski uvjeti u ovo doba godine nisu uvijek pogodni za ovakvu vrstu rada. Na prvi pogled činilo se da oko vjetroturbina ima dovoljno prostora. Međutim, čvrsta podloga potrebna za tešku mehanizaciju bila je ograničena s obzirom na to gdje se strojevi mogu postaviti. No žuti tim suočio se s nedostatkom prostora, hladnoćom i snježnim olujama – samo jaki vjetrovi mogli su ih zaustaviti u radu. Završetak vjetroparka planiran je za svibanj 2027.

S predanošću i profesionalnošću suočili smo se s nepovoljnim uvjetima.
Alexander AlbertTehnični oglednik

Kolačići

Ova internetska stranica koristi kolačiće koji su tehnički potrebni za njezino funkcioniranje. Za prikaz videozapisa potreban nam je i vaš pristanak za funkcionalne kolačiće. Uz vaš pristanak na statističke kolačiće anonimno bilježimo ponašanje korisnika i na taj način optimiziramo prikladnost za korisnike. Za više informacija pogledajte našu politiku privatnosti.
